Parties prenantes : définition, cartographie et résistance au changement en PME
Qui sont les parties prenantes d’une PME, comment les cartographier, pourquoi la résistance au changement est souvent rationnelle, et comment aligner en sept étapes.
Marie Noujarret · · mis à jour le
Une partie prenante est une personne ou un groupe qui influence une décision ou un projet de l’entreprise, ou qui en subit les effets. Dans une PME, ce sont d’abord le dirigeant, les associés, les managers, les salariés et leurs représentants, puis les clients, les fournisseurs, la banque et l’expert-comptable.
Les transformations échouent rarement par manque de compétence technique. Elles échouent souvent plus simplement : les parties prenantes ne sont pas alignées. Les décisions sont prises, puis contestées. Les priorités changent, les arbitrages ne tiennent pas, les équipes appliquent à moitié, les managers temporisent. La transformation avance, mais rien ne se consolide.
Voici comment identifier les parties prenantes d’une PME, les cartographier, comprendre ce que dit vraiment la « résistance au changement », et obtenir un alignement qui tient, en sept étapes.
Parties prenantes : définition et exemples dans une PME
On distingue deux cercles.
- Les parties prenantes internes : le dirigeant, les associés, les managers de proximité, les salariés concernés par le changement, et le comité social et économique (CSE) dès 11 salariés.
- Les parties prenantes externes : les clients clés, les fournisseurs, la banque, l’expert-comptable, parfois un donneur d’ordres, une collectivité ou un organisme de financement.
Dans une petite structure, les mêmes personnes portent souvent plusieurs rôles. Le dirigeant est aussi associé et commercial, le chef d’atelier est aussi formateur. C’est pourquoi l’analyse se fait par rôle et non par organigramme.
La notion a aussi une traduction juridique. Depuis la loi Pacte de 2019, toute société est gérée dans son intérêt social, « en prenant en considération les enjeux sociaux et environnementaux de son activité » (article 1833 du Code civil). Ses statuts peuvent en outre préciser une raison d’être (article 1835). Une PME n’a donc pas seulement intérêt à écouter ses parties prenantes : la loi lui demande d’en tenir compte dans sa gestion.
Cartographier les parties prenantes, en pratique

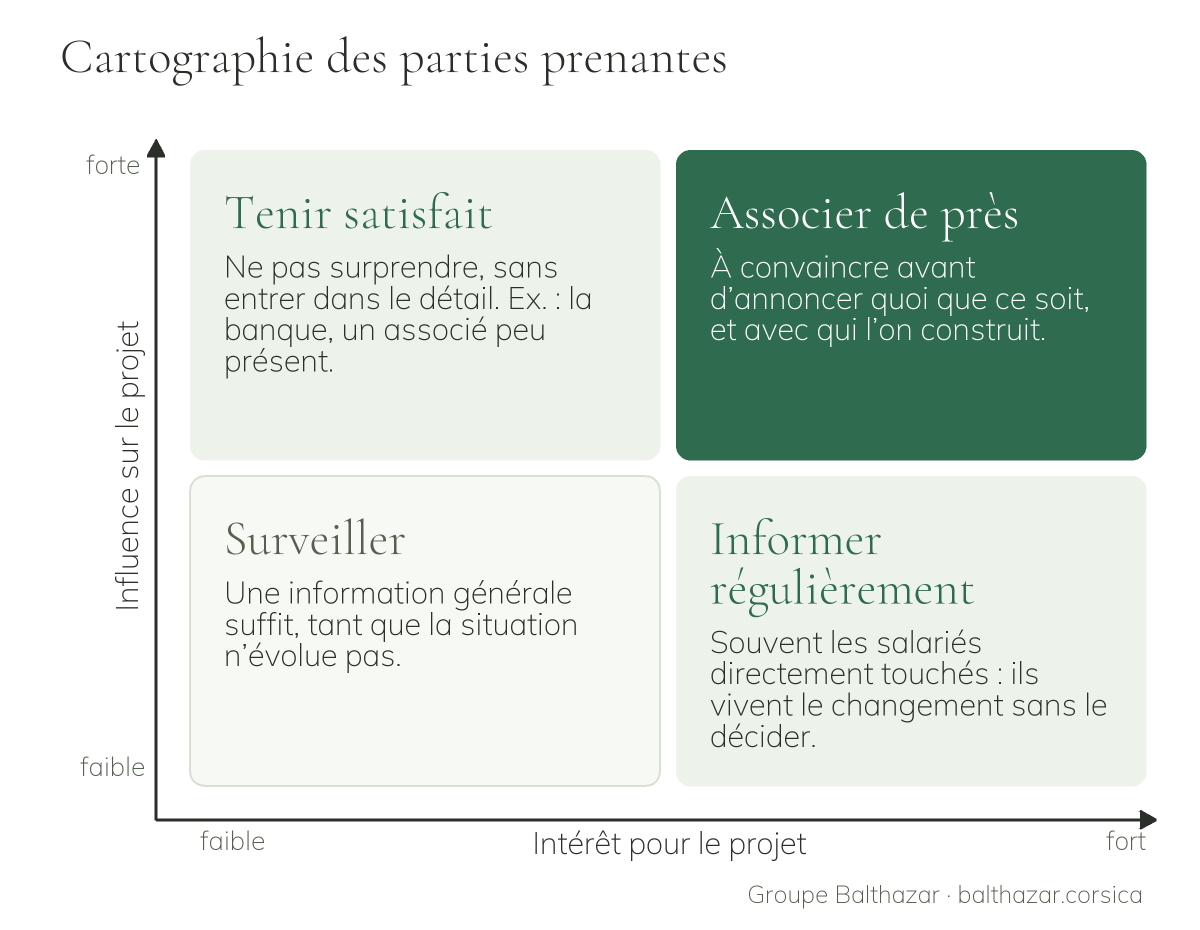

La cartographie des parties prenantes sert à décider, pour chaque acteur, quel niveau d’attention il demande. L’outil le plus simple est une grille à deux axes : l’influence de l’acteur sur le projet, et son intérêt pour le projet, c’est-à-dire à quel point il est concerné.
- Forte influence, fort intérêt : associer de près. Ce sont les personnes à convaincre avant d’annoncer quoi que ce soit, et avec qui l’on construit.
- Forte influence, faible intérêt : tenir satisfait. La banque ou un associé peu présent n’ont pas besoin du détail, mais ne doivent pas être surpris.
- Faible influence, fort intérêt : informer régulièrement. C’est souvent le cas des salariés directement touchés : ils vivent le changement sans le décider.
- Faible influence, faible intérêt : surveiller. Une information générale suffit, tant que la situation n’évolue pas.

La démarche tient en cinq gestes : lister les acteurs, noter pour chacun ce qu’il attend et ce qu’il craint, le placer dans la grille, décider ce qu’on fait avec lui, puis revoir la grille à chaque étape importante. Une partie prenante peut changer de case : un salarié clé qui menace de partir gagne en influence du jour au lendemain.
Résistance au changement : ce qu’elle dit vraiment
La résistance au changement est souvent traitée comme un défaut d’attitude. C’est une erreur. Une bonne partie des résistances est rationnelle : chaque partie prenante défend ses contraintes, ses risques, ses responsabilités et le temps dont elle dispose. Une résistance bien informée signale un problème réel. Les causes les plus fréquentes sont les suivantes.
Des objectifs implicites ou contradictoires
La direction vise la rentabilité, le métier la qualité, la comptabilité la conformité. Sans arbitrage explicite, la transformation devient un terrain de tensions, et chacun résiste au nom d’un objectif légitime.
Des impacts découverts trop tard
Un changement conçu en réunion de direction, puis annoncé, découvre son impact réel sur le terrain : la charge, les outils, les compétences, les horaires. Quand les impacts apparaissent tard, les résistances aussi.
Des décisions qui ne tiennent pas
Si les décisions sont remises en cause, les acteurs cessent de s’investir. Ils attendent, contournent, ou protègent leur périmètre. Voir Gouvernance de la transformation.
Un manque de moyens, pas d’adhésion
Beaucoup de résistances sont des problèmes de capacité. La personne adhère à l’objectif, mais ne peut pas l’atteindre dans les conditions actuelles : trop de charge, une compétence qui manque, une équipe instable.
On cite souvent la « courbe du changement », tirée des travaux d’Elisabeth Kübler-Ross sur le deuil : déni, colère, marchandage, dépression, acceptation. Elle rappelle utilement que l’adhésion prend du temps. Elle devient trompeuse si elle sert à classer une objection fondée parmi les émotions à laisser passer. Avant de conclure à la résistance, il faut vérifier si l’objection est juste.
Aligner les parties prenantes en sept étapes
Aligner ne veut pas dire obtenir un consensus permanent. Cela veut dire obtenir un cadre commun : clarifier les objectifs, rendre visibles les impacts, mettre à plat les dépendances et surtout tenir les décisions. La méthode doit rester simple, mais exigeante.
Étape 1 : cartographier les parties prenantes et leurs contraintes
Identifier qui influence, qui exécute, qui subit l’impact et qui tranche. Comprendre les contraintes réelles de chacun : conformité, charge, compétences, exigences des clients, climat social.
Étape 2 : clarifier l’objectif, et ce qui ne l’est pas
Définir l’objectif principal, les objectifs secondaires, et ce qui n’est pas prioritaire. Dire ce qui ne compte pas protège autant que dire ce qui compte.
Étape 3 : objectiver par un diagnostic
Les faits réduisent les débats d’opinion : données, irritants, fonctionnement réel, observations. Un audit et diagnostic RH permet souvent de clarifier les causes profondes et les risques humains avant de transformer.
Étape 4 : expliciter les impacts
Qui change quoi, quand et comment : rôles, responsabilités, procédures, outils, compétences, critères de réussite. Un impact non dit devient une résistance future.
Étape 5 : construire une feuille de route priorisée
La feuille de route est un ordre de marche : séquence, dépendances, moyens, risques. Elle évite la transformation « catalogue », où tout est prioritaire. Voir Diagnostic et feuille de route.
Étape 6 : installer des rendez-vous de décision
L’alignement tient dans le temps grâce à des rendez-vous réguliers où l’on arbitre, suit les risques et acte les décisions. C’est le cœur d’une plateforme de transformation.
Étape 7 : organiser l’adoption
Alignement et adoption vont ensemble. Il faut rendre le changement faisable : charge, managers, formation utile, appui sur le terrain. Voir notre méthode de conduite du changement en PME.
Le CSE, une partie prenante prévue par la loi
Un comité social et économique est mis en place dès que l’entreprise compte au moins 11 salariés pendant douze mois consécutifs (article L. 2311-2 du Code du travail). Entre 11 et 49 salariés, sa délégation présente à l’employeur les réclamations des salariés et contribue à l’amélioration de la santé, de la sécurité et des conditions de travail (article L. 2312-5). À partir de 50 salariés, le comité est en plus informé et consulté sur les questions qui touchent l’organisation, la gestion et la marche générale de l’entreprise (article L. 2312-8), et cette consultation précède la décision (article L. 2312-14).
Dans la grille, le CSE se place donc toujours parmi les acteurs à forte influence. Le traiter comme une formalité de fin de projet revient à découvrir ses objections au moment où elles coûtent le plus cher.
Alignement et capacité RH : un point souvent sous-estimé
Beaucoup de désalignements sont des désalignements de capacité. Une partie prenante adhère à l’objectif, mais ne peut pas l’atteindre dans les conditions actuelles. Cela touche souvent les compétences, la charge, la stabilité des équipes et le management.
Selon le contexte, l’entreprise peut renforcer sa capacité par une structuration RH, un appui de direction avec un DRH à temps partagé ou un DRH de transition, et un volet de recrutement. Sans cela, l’organisation valide sur le papier, puis se bloque au moment d’agir.
En résumé
- Une partie prenante influence un projet ou en subit les effets. Dans une PME, les rôles se cumulent : on raisonne par rôle, pas par organigramme.
- La cartographie croise l’influence et l’intérêt de chaque acteur, et dit quoi faire avec lui : associer, tenir satisfait, informer, surveiller.
- Une grande partie de la résistance au changement est rationnelle : elle signale un problème réel qu’il faut corriger.
- Dès 11 salariés, le CSE est une partie prenante prévue par la loi. À partir de 50, il est consulté avant la décision.
Pour savoir quelles règles s’appliquent à votre effectif, notre outil « Ce que votre effectif vous impose » donne la liste, article par article. Pour objectiver les causes d’un désalignement, un audit RH fait le point en quelques semaines. Groupe Balthazar accompagne les dirigeants de PME depuis Ajaccio, dans toute la Corse et à distance. Décrivez-nous votre situation : le premier échange est sans engagement.
